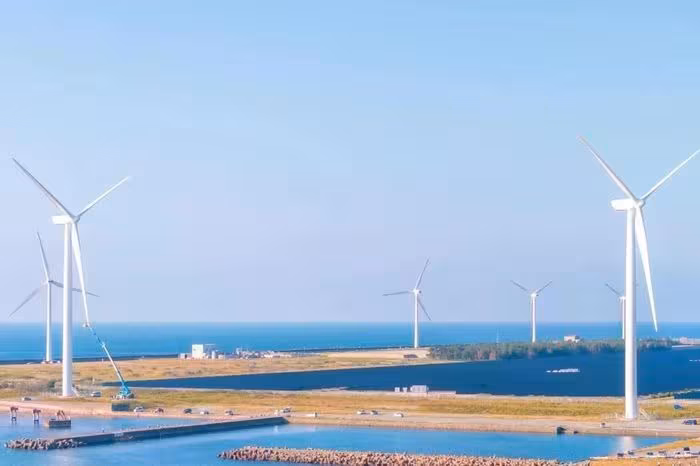

Nội dung chính
Nhật Bản đang gây chú ý với kế hoạch xây dựng siêu nhà máy điện gió nổi quy mô 1 gigawatt tại quần đảo Izu, hứa hẹn thay đổi diện mạo ngành năng lượng tái tạo của Tokyo.
Dự án đầy tham vọng này, do Thống đốc Yuriko Koike thúc đẩy, không chỉ đơn thuần là việc lắp đặt các tua-bin gió mà là một chiến lược tái định nghĩa an ninh năng lượng cho thủ đô Tokyo và chuỗi đảo Izu. Với công suất mục tiêu lên đến 1 gigawatt (GW), quy mô này tương đương với một lò phản ứng hạt nhân hiện đại, cho thấy khát vọng thoát ly sự phụ thuộc vào nhiên liệu hóa thạch của chính quyền thành phố.
Tầm nhìn 1 Gigawatt: Sự nhảy vọt về quy mô
Để hình dung mức độ khổng lồ của dự án này, hãy nhìn vào thực tế hiện tại: trang trại điện gió nổi lớn nhất thế giới đang vận hành tại Na Uy cũng chỉ đạt công suất 94,6 megawatt (MW). Nếu Nhật Bản hiện thực hóa được mục tiêu 1 GW, họ sẽ tạo ra một bước nhảy vọt gấp hơn 10 lần so với kỷ lục hiện nay.

Việc lựa chọn công nghệ điện gió nổi (floating wind) thay vì móng cố định là một quyết định kỹ thuật chiến lược. Do đặc điểm địa hình vùng biển Nhật Bản sâu nhanh, các tua-bin nổi sẽ giảm thiểu tối đa tác động đến hệ sinh thái đáy biển và cho phép đặt nhà máy ở những vùng có cường độ gió mạnh và ổn định hơn. Toàn bộ điện năng sẽ được truyền tải qua hệ thống cáp ngầm xuyên biển dài khoảng 160 km để đưa về Tokyo.
Những “điểm nghẽn” kỹ thuật và rào cản thực tế
Dù nghe có vẻ lý tưởng, nhưng dưới góc nhìn của các chuyên gia năng lượng, dự án này đang đối mặt với những thách thức cực kỳ khốc liệt. Bà Meg De Pasquale-Crighton từ Shulman Advisory chỉ ra một thực tế phũ phàng về hệ số công suất (Capacity Factor).
Trong khi một nhà máy điện hạt nhân có thể vận hành ổn định ở mức 80-90% công suất, thì điện gió ngoài khơi thường chỉ đạt khoảng 40%. Điều này có nghĩa là để có được lượng điện thực tế tương đương một lò phản ứng hạt nhân, Nhật Bản có thể cần một hệ thống tua-bin lớn hơn nhiều so với con số 1 GW dự kiến.
Ngoài ra, bài toán hậu cần cũng là một trở ngại lớn:
- Hạ tầng cảng biển: Việc lắp ráp các tua-bin nổi khổng lồ đòi hỏi những cảng chuyên dụng với cầu cảng chịu tải cực cao, điều mà hiện tại Nhật Bản vẫn đang thiếu.
- Chi phí truyền tải: Việc kéo cáp ngầm 160 km không chỉ tốn kém về tài chính mà còn phức tạp về kỹ thuật bảo trì.
- Thời gian triển khai: Một dự án điện gió ngoài khơi điển hình thường mất hơn một thập kỷ để hoàn thành, khiến mốc thời gian 2035 trở nên thiếu khả thi.
Chiến lược xanh hay “cuộc chơi” truyền thông?
Với ngân sách 2,7 tỷ yên (khoảng 16,9 triệu USD) cho năm tài khóa 2026, Tokyo đang đẩy mạnh khảo sát tại các đảo Oshima, Niijima, Kozushima, Miyake và Hachijo. Tuy nhiên, nhiều ý kiến cho rằng đây giống như một tuyên bố chiến lược để ghi điểm chính trị hơn là một kế hoạch thi công chi tiết.

Ông Yasushi Ninomiya từ Viện Kinh tế Năng lượng Nhật Bản thừa nhận áp lực đạt trung hòa carbon vào năm 2050 buộc Tokyo phải mạo hiểm với các dự án quy mô lớn. Thế nhưng, việc hiện tại tua-bin nổi chỉ chiếm chưa đầy 1% thị phần điện gió toàn cầu cho thấy Nhật Bản vẫn đang hụt hơi so với các cường quốc châu Âu trong cuộc đua công nghệ này.
Góc nhìn chuyên gia và bài học kinh nghiệm
Nhìn rộng ra, tham vọng của Nhật Bản phản ánh một xu thế chung: sự chuyển dịch từ điện gió gần bờ sang xa bờ (deep-water wind). Tuy nhiên, bài học từ các dự án năng lượng tái tạo trên thế giới cho thấy, sự hào nhoáng của các con số “Gigawatt” thường dễ dàng được đưa ra, nhưng việc vận hành thực tế lại phụ thuộc vào chuỗi cung ứng và cơ chế trợ giá bền vững.
Nếu Nhật Bản có thể tận dụng thế mạnh trong ngành đóng tàu để tối ưu hóa cấu trúc phao nổi, họ hoàn toàn có thể biến dự án này thành một case study thành công cho châu Á. Ngược lại, nếu chỉ dừng lại ở mức độ “tuyên bố”, đây sẽ là một bài học đắt giá về việc phóng đại năng lực kỹ thuật trong chính trị.
Theo bạn, liệu Nhật Bản có thể hiện thực hóa siêu dự án này vào năm 2035 hay đây chỉ là một chiến dịch truyền thông cho mục tiêu Net Zero? Hãy chia sẻ quan điểm của bạn ở phần bình luận bên dưới!
